Direcția Regională de Drumuri și Poduri (DRDP) Iași, căreia i se subordonează Secția Drumuri Naționale Botoșani susţine într-un comunicat de presă că, începând cu anul 2012 s-au asfaltat şi modernizat 145,30 kilometri pe drumurile naţionale de pe raza judeţului.
Redăm mai jos comunicatul de presă remis redacţiei:
Secția Drumuri Naționale Botoșani, din subordinea Direcției Regionale de Drumuri și Poduri (DRDP) Iași, are în administrare o rețea de drumuri cu o lungime de 398,345 kilometri.

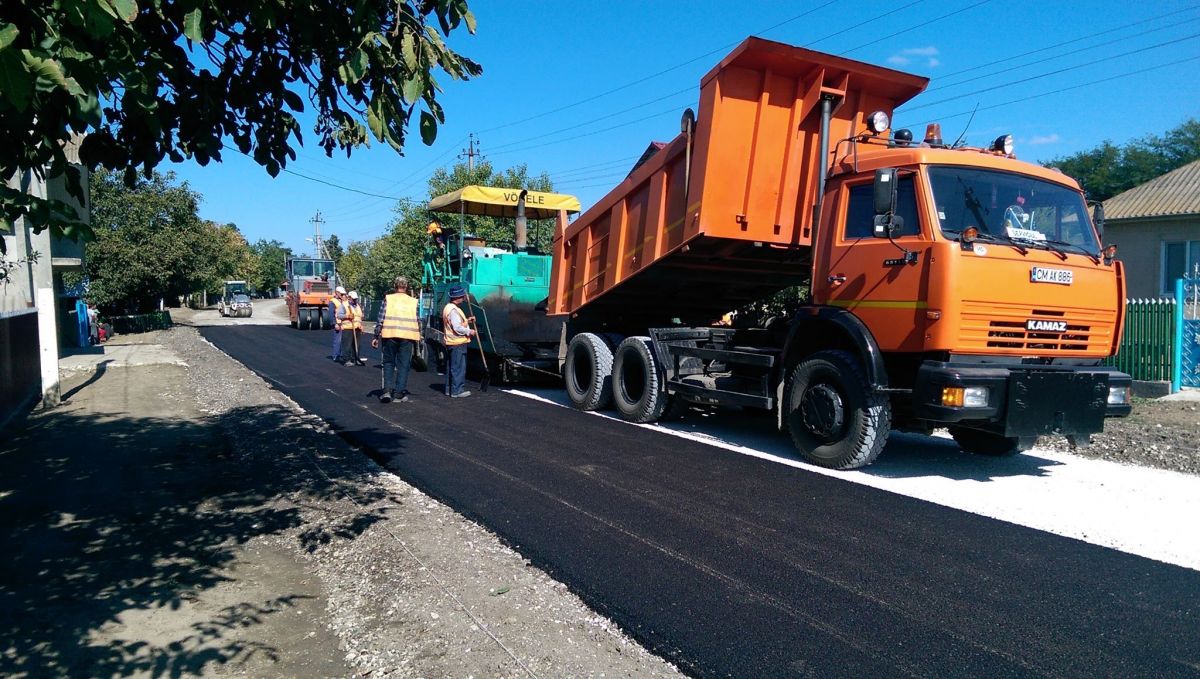

Începând cu anul 2012 au fost executate covoare asfaltice și modernizări de drumuri naționale pe 145,30 kilometri.
Menționăm principalele lucrări executate în această perioadă:
- modernizare DN 29, km 21+670-37+800, Huțani –Botoșani, pe o lungime de 16,13 km;
- covoare asfaltice pe DN 29 Botoșani-Manoleasa, km 44+100-99+608, pe DN 29B Cucorăni–Dorohoi, km 10+000-31+500, dar și pe DN 29A Dorohoi -Hudesti, km 42+250-64+000, Concești- Horodiștea, Km 69+000-86+000, și pe DN 24C, km 73+000-75+400 – Ștefănești, DN 28B, km 45+000-52+800, Flămînzi –Cotu (total covoare asfaltice -129.17km);
- în anul 2017 a fost semnat contractul de proiectare și execuție îmbrăcăminți bituminoase ușoare pe sectorul de drum pietruit DN 24C, km 106+650-142+250 Manoleasa Prut –Rădăuți Prut, cu o lungime de 35,6 kilometri.
Pentru perioada 2018-2020 avem în vedere un program de investiții și de lucrări de întreținere pe tronsoanele de drumuri naționale din județul Botoșani, pentru care sunt deja în derulare proceduri de achiziții publice.
Astfel, în acest an, se va demara licitația pentru proiectare și execuție la proiectul „Modernizare DN 28 B, km0+000-76+100”, Botoșani-Târgu Frumos), cu o lungime de 39 kilometri, pe raza judetului Botoșani. În prezent, documentația de atribuire se află în procedura de analiză și validare de către ANAP, estimând ca până la data de 30 martie 2018 anunțul de participare și documentația de atribuire să fie publicate pe SEAP.
Calendarul desfășurării licitației, în cazul în care nu vor fi înregistrate contestații la documentația de atribuire, este următorul:
-data limită de depunere a ofertelor - 07.05.2018;
-data limită de evaluare a ofertelor- 07.06.2018;
-data încheierii contractului de execuție (dacă nu se vor înregistra contestații privind rezultatul)-25.06.2018
De la începutul anului au fost demarate licitații pentru execuție covoare asfaltice pentru următoarele sectoare de drum: DN 29C Cucorăni – Mihăileni, Km 0+000-45+785, DN 24C Bădărăi –Manoleasa Prut, km 43+850-106+650, DN 29A, Km 23+010-37+770, Vârfu Câmpului –Dorohoi și Horodiștea –Rădăuți Prut, Km 85+566-98+842, km 64+000-69+000 Hudești –Concești.
Concluzionând, în perioada 2018-2020 se vor realiza îmbrăcăminți bituminoase ușoare și covoare asfaltice în lungime totală de 181,3km.
Totodată, a fost întocmită documentația pentru modernizarea DN 29D Botoșani –Ştefăneşti, Km 3+000-48+146, documentație ce a trecut de Comisia Tehnico-Economică din cadrul DRDP Iași și a ajuns la Direcția Siguranța Circulației și Monitorizare Trafic din cadrul Companiei Naționale de Administrare a Infrastructurii Rutiere, comisie ce a solicitat o revizuire de la proiectantul ce a întocmit studiul de fezabilitate cu privire la siguranța circulației, în special unde există intersecții între drumul național cu drumurile județene, cu avizul Inspectoratului General al Poliției Române. Ulterior acestei etape, indicatorii tehnico-economici vor intra spre avizare la Comisia Tehnico-Economică din cadrul CNAIR.
La sfârșitul anului 2020 vom avea 365,6 km de modernizări de covoare asfaltice și modernizări de drumuri naționale, conform programului de lucrări aprobat, adica 92% din toata reţeaua de drumuri naţionale ce se află în administrarea SDN Botoşani .
„Siguranta și confortul participanților la trafic sunt prioritare pentru conducerea DRDP Iași, care va face în continuare toate diligențele în vederea realizării programului de lucrări și investiții pe întreaga rețea de drumuri naționale din județul Botoșani. Pe această cale, mulțumim pentru interesul și înțelegerea acordate de cetățenii județului și de participanții la trafic vizavi de activitatea noastră și asigurăm botoșănenii că, alături de conducerile CNAIR și Ministerului Transporturilor, vom depune toate eforturile inclusiv pentru realizarea obiectivului Modernizare DN 29D Botoșani – Ștefănești”, a declarat Ovidiu Mugurel Laicu, director general regional al DRDP Iași.
